(1)施工程序

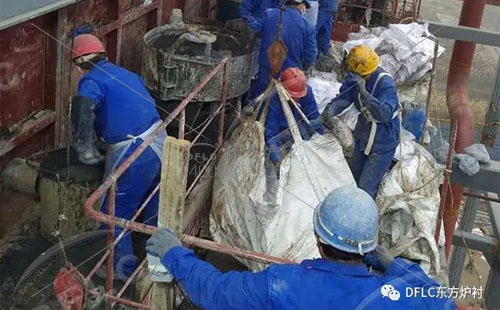

我們要清潔筒體、筒體,擋磚圈和護鐵安裝檢查。檢查安裝情況,對支撐模進行錨固焊接和膨脹處理,澆注固化和剝離檢查。
(2)施工中注意事項
1. 窯爐耐火澆注料施工前檢查和確認。首先,清理施工現場的灰塵和其他雜物,并與窯主單位,磚環的燃燒,胴體表面變形和氧化層檢查,并要求業主一起確認。
有必要重新擰緊螺栓,并調整松動窯保護鐵的放置位置,建議嚴重更換燃燒。
撤回磚環并清除嚴重損壞的磚環(磚環不得少于50毫米)。
鋼瓶的變形部分被識別或拍照,并且相應地處理錨固尺寸。
為了焊接氣缸的氧化部分的錨固部分,必須拋光焊接點。

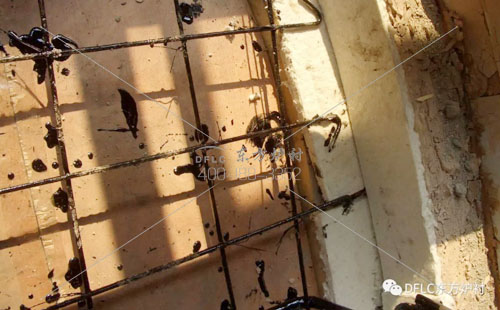

2.錨固件被焊接。在焊接之前,需要確認錨固件的材料和焊條的種類,確保焊接距離為200毫米×200毫米,“八字形”交織焊接和良好的膨脹處理。
3.模型。尺寸必須精確,支撐必須牢固,不得有間隙,以免在振動過程中出現。

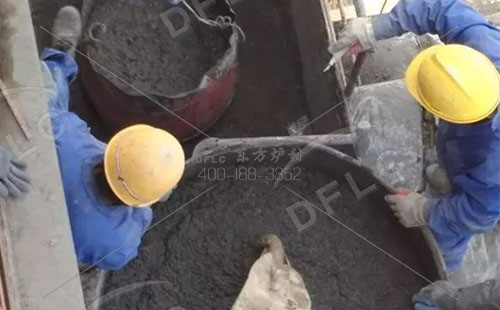

4. 窯爐耐火澆注料進行攪拌。窯尾耐火澆注料的用水量一般比較小,必須嚴格控制漏漿現象。
窯爐耐火澆注料進行控制,以防止質量的影響。膨脹縫在澆注過程中保持不變,一定要記住不能忽略,環向規定為800毫米,中間縱向長度大于1米(尺寸:L * 120 毫米* 5 毫米);
在連接窯爐耐火澆注料和耐火磚時,應采取防水措施(使用五層膠合板或塑料紙),以防止耐火材料和水的注入,并且不允許在12小時。
(3)建筑規范
1.為確保無窯爐耐火澆注料烘烤爆裂等問題,要留出排氣孔施工。

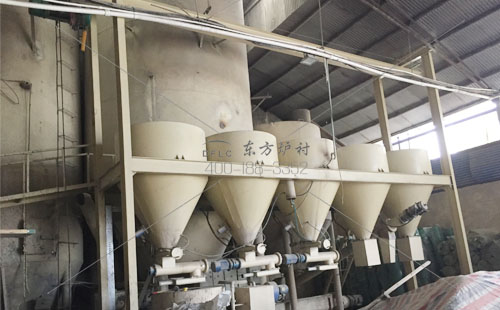

2.混合量應在15分鐘內完成,混合順序應分兩次進行:先將骨料,粉料和粘結劑加入干混,然后加入80%的水,根據澆注料的干濕條件再加入剩余的水;水的總量由澆注材料制造商提供的標準水量來控制。干混攪拌的時間為2分鐘,濕攪的時間為3分鐘。
3.鋪設層的高度一般為300?400毫米。使用插入式振動器時,澆注料的厚度不應超過振動棒長度的1.25倍。
4.振動時間應適當,當表面制漿停止時,振動棒不得接觸錨桿振動棒,插入和放下超過30毫米的澆注料,以使層與層之間的連接強度高,防止裂縫出現,可快速插入,輕拉,緩慢移動,以免造成空隙。
5.澆注后12小時內不得轉窯。如果業主想在這段時間內翻窯,應事先與施工單位溝通。
6. 窯爐耐火澆注料要根據鑄造材料溫度控制的制造商的溫度曲線。在加熱過程中,可根據實際情況適當加長火勢,或將燃燒器適當推入窯內,避免直接進入高溫點。
7.當使用膠料時,加入膠水量和水泥應符合說明。
